동북선 도시철도 신설
동북선 도시철도 개요

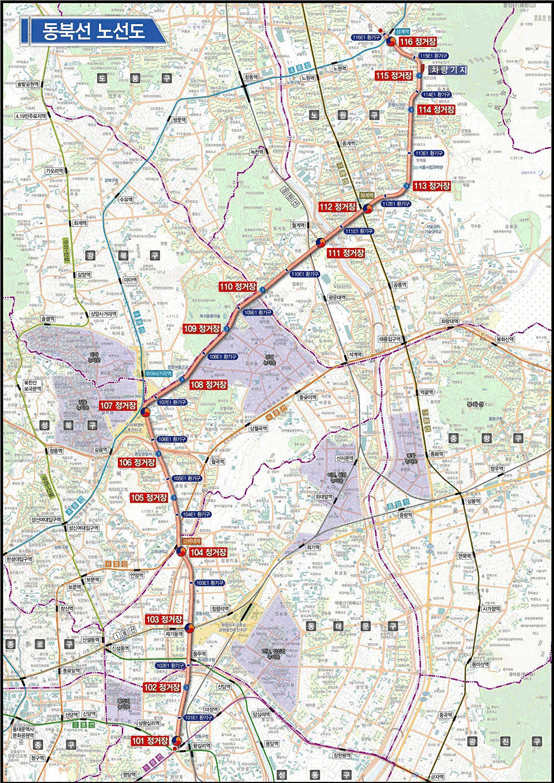

- 구 간 | 상계역 ~ 하계역 ~ 월계역 ~ 고려대역 ~ 제기역 ~ 왕십리역
- 규 모 | 연장 13.4㎞, 정거장 16개소, 차량기지 1개소
- 공사기간 | '21. 7. ~ '28. 8. (85개월)
- 사 업 비 | 1조 7,228억원
추진경위
- ‘18. 07. | 민간투자사업 실시협약 체결
- ‘19. 09. | 동북선 도시철도 기공식
- ‘20. 01. | 동북선 도시철도 실시계획 승인(차량기지)
- ‘20. 04. | 동북선 도시철도 실시계획 승인(본선,정거장)
- ‘20. 10. | 우선 착공 구간 공사 시작
- ‘21. 07. | 민간투자사업 공사 착공
향후일정
- '22. ~ '28. | 구간별 공사 진행
- '28. 8. | 준공 및 개통
